梨园电站首台机组有望年底发电

来源:香格里拉网 作者: 发布时间:2014-10-09 09:04:07

  香格里拉网 (记者 王维韬) 梨园水电站自20078月开始筹建以来,积极应对各种复杂局面和困难,工程建设有序推进。至目前,工程形象面貌基本形成,计划今年年底择机下闸蓄水,首台机组投产发电。

  梨园水电站位于云南省迪庆州香格里拉县(左岸)与丽江市玉龙县(右岸)交界的金沙江中游河段,为金沙江中游河段规划“一库八级”中的第三梯级,属一等大(1)型工程,永久性主要水工建筑物为一级建筑物。工程以发电为主,兼有防洪、旅游等综合效益。电站枢纽主要由混凝土面板堆石坝、右岸溢洪道、左岸泄洪冲砂洞、左岸引水隧洞及地面厂房等建筑物组成。总装机容量240万千瓦,概算总投资197亿元。

  目前,电站“四通一平”工程中场内外交通系统已全部形成,供水系统、供电系统、油库、火工库、变电站、右岸砂石加工及混凝土生产系统、左岸砂石加工及混凝土生产系统、机电物资库、业主永久营地、1#承包商营地、2#承包商营地等均建成并投入使用,场内外通讯系统全部畅通。导流工程共有2条导流洞, 2009年年底完工,目前运行正常。大坝已于2013725日填筑完成,截至今年831日引渠段、闸室段、泄槽段、消力池段混凝土已全部完成。厂房混凝土浇筑基本完成,安装间、卸货场浇筑完成,4#3#2#机组混凝土已全部浇筑完成, 1#4#机组上游副厂房,尾水平台浇筑完成。进水口贴坡浇筑全部完成,进水塔浇筑完成;引水隧洞开挖完成,1#4#引水道衬砌、回填混凝土全部完成。泄洪冲沙洞洞身开挖已全部完成。4#机组水轮发电机、电气安装已接近尾声,1#2# 3#机电安装正在稳步推进。念生垦沟堆积体经过一期、二期、三期的综合治理,目前已基本稳定。

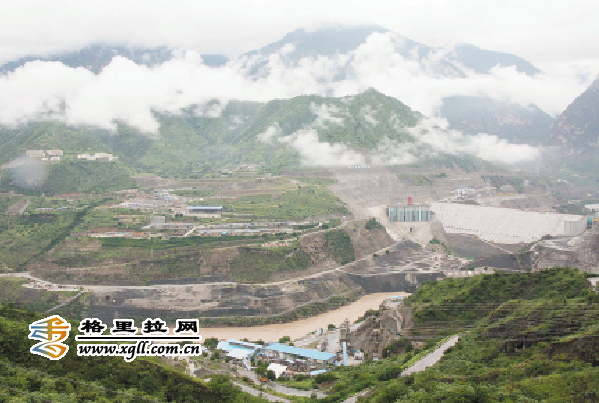

梨园水电站全貌。  (王维韬 摄)

责任编辑:赵德玮
